ঢাকায় জমি থাকলেই বাড়ি তৈরি শুরু করা যায় না। এই শহরের মাটি বেশিরভাগ জায়গায় নরম এবং পলি মাটি, তাই ৩ তলার বেশি যেকোনো ভবনে পাইল ফাউন্ডেশন প্রায় বাধ্যতামূলক হয়ে দাঁড়ায়। আর এখানেই সবচেয়ে বড় প্রশ্ন উঠে আসে, সঠিক পাইলিং ঠিকাদার ঢাকা শহরে কীভাবে খুঁজে পাবেন। আমার ১৫ বছরের field experience-এ আমি দেখেছি, ভুল ঠিকাদার বেছে নেওয়ার কারণে অনেক পরিবার পরে কয়েকগুণ বেশি টাকা খরচ করেছেন কলাম ক্র্যাক আর ফাউন্ডেশন সেটেলমেন্ট মেরামত করতে।
পাইলিং ঠিকাদার কী কাজ করে এবং কেন এত গুরুত্বপূর্ণ?
Piling Contractor হলো সেই টিম যারা মাটির গভীরে pile বসিয়ে ভবনের পুরো লোড শক্ত মাটি বা রক লেয়ারে স্থানান্তর করে। এই কাজে boring rig, casing pipe, রড এবং কংক্রিট নিয়ে সরাসরি কাজ করতে হয়। একজন দক্ষ ঠিকাদার শুধু pile বসায় না, বরং soil test রিপোর্ট বুঝে সঠিক ডিজাইন অনুযায়ী কাজ বাস্তবায়ন করে।
ঢাকার অলিগলিতে machine access সীমিত, তাই এখানে কাজ করা ঠিকাদারের site handling দক্ষতা সাধারণ জেলার তুলনায় ভিন্ন হতে হয়। ন্যারো লেনে rig ঢোকানো, পাশের বাড়ির ফাউন্ডেশন সুরক্ষিত রাখা এবং সময়মতো কাজ শেষ করা, এই তিনটি বিষয়ে অভিজ্ঞতা না থাকলে প্রজেক্ট বিলম্বিত হয় এবং খরচও বেড়ে যায়।

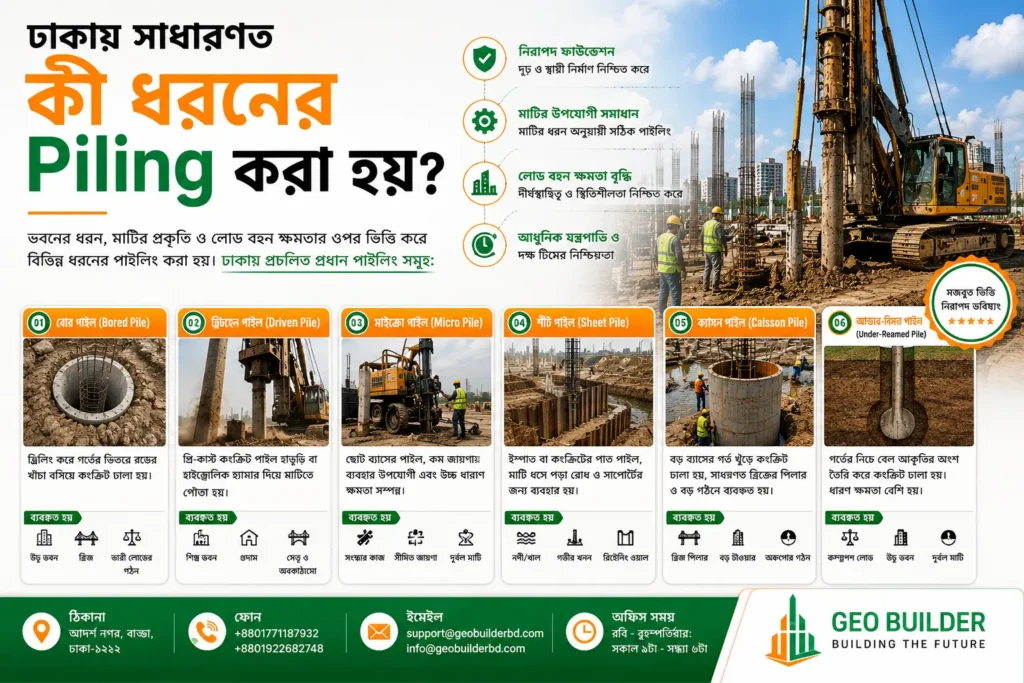

ঢাকায় সাধারণত কী ধরনের Piling করা হয়?
মাটির অবস্থা এবং ভবনের উচ্চতা অনুযায়ী পাইলিং পদ্ধতি ভিন্ন হয়। নিচে ঢাকার আবাসিক ও বাণিজ্যিক প্রজেক্টে সবচেয়ে বেশি ব্যবহৃত পদ্ধতিগুলো দেওয়া হলো।
RCC Bored Cast-in-Situ Pile। এটি ঢাকার সবচেয়ে জনপ্রিয় পদ্ধতি। মাটিতে বোরিং করে রড খাঁচা বসিয়ে সরাসরি কংক্রিট ঢালা হয়। ৪ তলা বা তার বেশি ভবনে এই পদ্ধতি সবচেয়ে নির্ভরযোগ্য এবং vibration কম হওয়ায় ঘনবসতিপূর্ণ এলাকার জন্য উপযুক্ত।
Precast Concrete Pile। পাইল আলাদা জায়গায় তৈরি করে পরে সাইটে হ্যামার দিয়ে গাঁথা হয়। শক্ত মাটির এলাকায় দ্রুত কাজের জন্য এটি ব্যবহৃত হয়, তবে vibration ও শব্দের কারণে ঘনবসতিপূর্ণ শহর এলাকায় এটি কম ব্যবহার হয়।
Sheet Pile ও Mini Pile। সীমিত জায়গা, retrofitting বা existing structure-এর পাশে কাজ করতে হলে mini pile ব্যবহার হয়। Sheet pile সাধারণত retaining wall ও excavation protection-এর জন্য ব্যবহৃত হয়, ভবনের মূল লোড বহনের জন্য নয়।
পাইলিং পদ্ধতির তুলনা
| পদ্ধতি | উপযুক্ত পরিস্থিতি | ঢাকায় ব্যবহারের হার |
|---|---|---|
| RCC Bored Cast-in-Situ | ৪+ তলা, ঘনবসতি এলাকা | সবচেয়ে বেশি |
| Precast Concrete Pile | খোলা জায়গা, শক্ত মাটি | মাঝারি |
| Mini Pile | সীমিত জায়গা, রেট্রোফিটিং | কম |
| Sheet Pile | রিটেইনিং ওয়াল, এক্সক্যাভেশন | সহায়ক কাজে |
সঠিক পাইলিং ঠিকাদার ঢাকা এলাকায় বাছাইয়ের নিয়ম
সবচেয়ে বড় ভুল যেটা মানুষ করে, তা হলো শুধু দামের ভিত্তিতে ঠিকাদার বাছাই করা। কম দামের অফার প্রায়ই লুকানো ঝুঁকি বহন করে। নিচের বিষয়গুলো যাচাই করে সিদ্ধান্ত নেওয়া উচিত।
অভিজ্ঞতা ও পোর্টফোলিও। কতগুলো প্রজেক্ট সম্পন্ন করেছে এবং কোন ধরনের ভবনে কাজ করেছে তা জিজ্ঞাসা করুন। পুরোনো প্রজেক্টের সাইট ভিজিট করে বাস্তব ফলাফল দেখে নেওয়া সবচেয়ে নির্ভরযোগ্য যাচাই পদ্ধতি।
লাইসেন্স ও ইঞ্জিনিয়ারিং টিম। BUET বা স্বীকৃত ইঞ্জিনিয়ারিং প্রতিষ্ঠান থেকে পাস করা structural ও geotechnical engineer আছে কিনা দেখুন। লাইসেন্সবিহীন প্রতিষ্ঠান দুর্ঘটনার সময় কোনো দায় নেয় না।
BNBC 2020 কমপ্লায়েন্স। বাংলাদেশ ন্যাশনাল বিল্ডিং কোড অনুযায়ী পাইল ডিজাইন হচ্ছে কিনা নিশ্চিত করুন। এটি না মানলে ভবিষ্যতে অনুমোদন ও বীমা সংক্রান্ত জটিলতা তৈরি হতে পারে।
যন্ত্রপাতি ও প্রযুক্তি। আধুনিক hydraulic rotary drilling rig ব্যবহার হয় কিনা এবং ন্যারো লেনে কাজ করার উপযোগী compact machine আছে কিনা জানুন। পুরনো যন্ত্রপাতি দিয়ে কাজ করলে nearby structure-এ ক্ষতির ঝুঁকি বেশি থাকে।
টেস্টিং ও ডকুমেন্টেশন। Pile Integrity Test (PIT) এবং Static Load Test করার সুবিধা আছে কিনা যাচাই করুন। প্রতিটি pile-এর রিপোর্ট লিখিতভাবে দেওয়া হয় কিনা তা নিশ্চিত হওয়া জরুরি।
আমার অভিজ্ঞতা: আমি বহুবার দেখেছি, কম দামে কাজ পাওয়া ঠিকাদার concrete-এ পানি বেশি মিশিয়ে workability বাড়ায় এবং pile-এর গভীরতা কমিয়ে রাখে। ক্লায়েন্ট সাইটে না থাকলে এটা ধরাও কঠিন। তাই আমি সবসময় বলি, পাইলিং শুরুর আগেই third-party supervision বা নিজের ইঞ্জিনিয়ার দিয়ে নিয়মিত সাইট চেক করান।
পাইলিং ঠিকাদার নিয়োগের আগে ৭টি প্রশ্ন করুন
সিদ্ধান্ত নেওয়ার আগে নিচের প্রশ্নগুলোর স্পষ্ট উত্তর চেয়ে নিন। এতে ঠিকাদারের স্বচ্ছতা ও দক্ষতা দুটোই বোঝা যায়।
- আপনার টিমে কতজন সিভিল বা geotechnical ইঞ্জিনিয়ার আছেন
- Soil test রিপোর্ট ছাড়া পাইল ডিজাইন করবেন কিনা
- প্রতিটি pile-এর জন্য concrete grade ও রডের সাইজ কী থাকবে
- Pile Integrity Test বা Static Load Test করাবেন কিনা এবং কে খরচ বহন করবে
- কাজ শেষ করতে কত দিন সময় লাগবে এবং delay হলে কী হবে
- পাশের বাড়ির ফাউন্ডেশন সুরক্ষায় কী ব্যবস্থা নেবেন
- আগের প্রজেক্টের ক্লায়েন্টের রেফারেন্স দিতে পারবেন কিনা
ঢাকায় Piling Cost কীসের উপর নির্ভর করে
পাইলিং খরচ একটি নির্দিষ্ট সংখ্যায় বলা কঠিন, কারণ প্রতিটি সাইট আলাদা। তবে কিছু নির্ধারক বিষয় প্রায় সব প্রজেক্টেই প্রযোজ্য।
মাটির bearing capacity যত কম হয়, pile তত গভীর করতে হয় এবং খরচ বাড়ে। জমির পরিমাণ, pile-এর সংখ্যা ও diameter, রড ও সিমেন্টের বাজারদর এবং সাইট এক্সেস (ন্যারো লেন কিনা) এই সবকিছু মিলিয়ে চূড়ান্ত বাজেট ঠিক হয়। ২০২৬ সালে ঢাকায় সাধারণ আবাসিক প্রজেক্টে ৩০০ মিমি ব্যাসের bored pile প্রতি ফুট গভীরতায় আনুমানিক ৭০০ থেকে ৯০০ টাকা খরচ পড়ে, তবে diameter ও মাটির ধরন অনুযায়ী এটি কম-বেশি হতে পারে।
পাইলিং খরচে প্রভাব ফেলা প্রধান বিষয়
| বিষয় | প্রভাব |
|---|---|
| মাটির bearing capacity | কম হলে গভীরতা ও খরচ বাড়ে |
| Pile সংখ্যা | বেশি pile-এ per pile খরচ কমে |
| সাইট এক্সেস | ন্যারো লেনে mobilization খরচ বাড়ে |
| রড ও সিমেন্টের বাজারদর | সরাসরি মোট খরচে প্রভাব ফেলে |
| Testing ও documentation | মানসম্পন্ন কাজে সামান্য বাড়তি খরচ যোগ হয় |
বাস্তব উদাহরণ। গাজীপুরে ৩ কাঠা জমিতে ৪ তলা ভবনের জন্য ২৮টি bored pile দেওয়া হয়েছিল, প্রতিটি ৩০০ মিলিমিটার ব্যাস এবং ১৮ মিটার গভীরতা। সম্পূর্ণ পাইলিং কাজে খরচ হয়েছিল প্রায় ১৩ লাখ টাকা এবং pile cap ও grade beam মিলিয়ে মোট ফাউন্ডেশন খরচ দাঁড়িয়েছিল ২১ লাখ টাকায়।
পাইলিংয়ের ধাপসমূহ যা প্রতিটি ক্লায়েন্টের জানা উচিত
পাইলিং কাজ কয়েকটি নির্দিষ্ট ধাপে সম্পন্ন হয়, এবং প্রতিটি ধাপ সঠিকভাবে না হলে পুরো ফাউন্ডেশন ঝুঁকিতে পড়ে।
প্রথমে Soil test করে SPT N-value ও বিভিন্ন স্তরের মাটির বৈশিষ্ট্য বের করা হয়। এরপর ইঞ্জিনিয়ার সেই রিপোর্ট দেখে pile-এর সংখ্যা, diameter ও গভীরতা নির্ধারণ করেন। এরপর boring, রড খাঁচা স্থাপন এবং concrete casting করা হয়। শেষে curing শেষ হলে PIT বা Static Load Test করে pile-এর কোয়ালিটি নিশ্চিত করা হয়।
একটি সাধারণ আবাসিক প্রজেক্টে সম্পূর্ণ পাইলিং কাজ শেষ হতে সাধারণত দুই থেকে তিন সপ্তাহ সময় লাগে, তবে pile সংখ্যা ও মাটির জটিলতার উপর ভিত্তি করে এই সময় বাড়তে পারে।
পাইলিংয়ে সাধারণ ভুল এবং তার ফলাফল
অনেক ক্লায়েন্ট শুধু খরচ কমানোর চেষ্টায় গিয়ে ভবিষ্যতে বড় সমস্যায় পড়েন। এই ভুলগুলো চেনা থাকলে আগেভাগেই এড়ানো সম্ভব।
Soil test না করে pile ডিজাইন করলে under-design বা over-design দুটোই হতে পারে, যার একটি নিরাপত্তার ঝুঁকি তৈরি করে এবং অন্যটি অপ্রয়োজনীয় খরচ বাড়ায়। Concrete-এ পানি বেশি মেশানো হলে pile-এর strength কমে যায় এবং কয়েক বছরের মধ্যে settlement দেখা দিতে পারে। Pile-এর গভীরতা কম রাখলে load bearing capacity পর্যাপ্ত হয় না, ফলে কলামে ক্র্যাক ও ভবনের একদিকে হেলে পড়ার ঝুঁকি তৈরি হয়।

GEO BUILDER কেন Piling Contractor Dhaka এলাকায় নির্ভরযোগ্য পছন্দ
GEO BUILDER দীর্ঘদিন ধরে ঢাকা, চট্টগ্রাম, সিলেট ও নারায়ণগঞ্জে soil test থেকে শুরু করে সম্পূর্ণ pile foundation পর্যন্ত এক প্রতিষ্ঠানে সমাধান দিয়ে আসছে। আমাদের টিমে অভিজ্ঞ geotechnical ও structural engineer রয়েছেন যারা প্রতিটি প্রজেক্টের soil test রিপোর্ট বিশ্লেষণ করে BNBC 2020 অনুযায়ী ডিজাইন প্রস্তাব করেন।
আমরা RCC Bored Cast-in-Situ Pile-এ বিশেষায়িত এবং প্রতিটি প্রজেক্টে Pile Integrity Test ও প্রয়োজনে Static Load Test করানোর ব্যবস্থা রাখি। ন্যারো লেন সহ ঢাকার জটিল সাইটেও কাজের অভিজ্ঞতা থাকায় mobilization ও সময় ব্যবস্থাপনা দুটোতেই আমরা স্বচ্ছ পরিকল্পনা দিয়ে থাকি।
আমার অভিজ্ঞতা: একটি প্রজেক্টে ক্লায়েন্ট নিজের বাজেট বাঁচাতে soil test ছাড়াই কাজ শুরু করতে চেয়েছিলেন। আমরা জোর দিয়ে বলেছিলাম আগে test করাতে হবে। রিপোর্টে দেখা গেল উপরের ৬ মিটার মাটি অত্যন্ত নরম, শর্ট পাইল দিলে ভবন কয়েক বছরে হেলে পড়ত। এই একটি সিদ্ধান্ত পুরো ভবনের ভবিষ্যত নিরাপত্তা নিশ্চিত করেছিল।
পাইলিং ঠিকাদার ঢাকা এলাকায় নিয়োগের আগে চেকলিস্ট
নিচের বিষয়গুলো এক নজরে দেখে নিলে সিদ্ধান্ত নেওয়া সহজ হয়।
| যাচাইয়ের বিষয় | কেন গুরুত্বপূর্ণ |
|---|---|
| Soil test রিপোর্ট আছে কিনা | সঠিক pile ডিজাইনের ভিত্তি |
| ইঞ্জিনিয়ারিং টিমের যোগ্যতা | নিরাপদ ডিজাইন ও তদারকি নিশ্চিত করে |
| BNBC 2020 অনুসরণ | আইনি ও নিরাপত্তাগত সুরক্ষা দেয় |
| PIT ও Static Load Test সুবিধা | pile-এর মান নিশ্চিত করে |
| আগের প্রজেক্টের রেফারেন্স | বাস্তব কাজের মান যাচাই করে |
| লিখিত চুক্তি ও সময়সীমা | ভবিষ্যতের বিরোধ এড়ায় |
FAQ
১. ঢাকায় পাইলিং ঠিকাদার নিয়োগ করতে কত সময় আগে যোগাযোগ করা উচিত? সাধারণত নির্মাণ শুরুর অন্তত এক থেকে দুই মাস আগে যোগাযোগ করা উচিত, কারণ soil test, ডিজাইন অনুমোদন ও মালামাল সংগ্রহে সময় লাগে।
২. পাইলিং ঠিকাদার বাছাইয়ে সবচেয়ে বড় ভুল কী? শুধু সর্বনিম্ন দামের ভিত্তিতে ঠিকাদার বাছাই করা সবচেয়ে বড় ভুল। এতে concrete quality ও pile depth-এ compromise হওয়ার ঝুঁকি বেড়ে যায়।
৩. Pile Integrity Test কেন প্রয়োজন? এই টেস্টের মাধ্যমে pile-এর ভেতরে কোনো ফাঁকা জায়গা, ক্র্যাক বা ত্রুটি আছে কিনা তা যাচাই করা যায়, যা খালি চোখে দেখা সম্ভব নয়।
৪. ঢাকার কোন এলাকায় পাইল ফাউন্ডেশন সবচেয়ে বেশি প্রয়োজন হয়? নদী তীরবর্তী ও নিচু এলাকা যেমন কেরানীগঞ্জ, ডেমরা ও পূর্বাচলের কিছু অংশে মাটি তুলনামূলক নরম হওয়ায় pile foundation প্রায় বাধ্যতামূলক হয়ে পড়ে।
৫. একটি সাধারণ আবাসিক ভবনে কতগুলো pile লাগে? জমির আকার ও তলার সংখ্যার উপর নির্ভর করে সংখ্যা ভিন্ন হয়, তবে ৩ কাঠা জমিতে ৪ তলা ভবনে সাধারণত ২৪ থেকে ৩০টি pile প্রয়োজন হয়।
৬. GEO BUILDER-এর সাথে কীভাবে যোগাযোগ করব? আমাদের সাথে WhatsApp-এ সরাসরি যোগাযোগ করলে আমরা আপনার সাইট ভিজিট করে soil test ও পাইলিং সংক্রান্ত সম্পূর্ণ পরামর্শ ও Cost estimate দিয়ে থাকি, কোনো Hidden charge ছাড়াই।
সারসংক্ষেপ
ঢাকায় নিরাপদ ও দীর্ঘস্থায়ী ভবনের জন্য সঠিক পাইলিং ঠিকাদার ঢাকা এলাকায় বাছাই করাটাই সবচেয়ে গুরুত্বপূর্ণ সিদ্ধান্ত। শুধু দাম নয়, বরং অভিজ্ঞতা, ইঞ্জিনিয়ারিং টিম, BNBC compliance এবং testing সুবিধা যাচাই করেই সিদ্ধান্ত নেওয়া উচিত। GEO BUILDER soil test থেকে সম্পূর্ণ pile foundation পর্যন্ত এক জায়গায় স্বচ্ছ সমাধান দিয়ে থাকে।
আপনার প্রজেক্টের জন্য বিনামূল্যে পরামর্শ নিতে আজই WhatsApp-এ GEO BUILDER-এর সাথে যোগাযোগ করুন।
